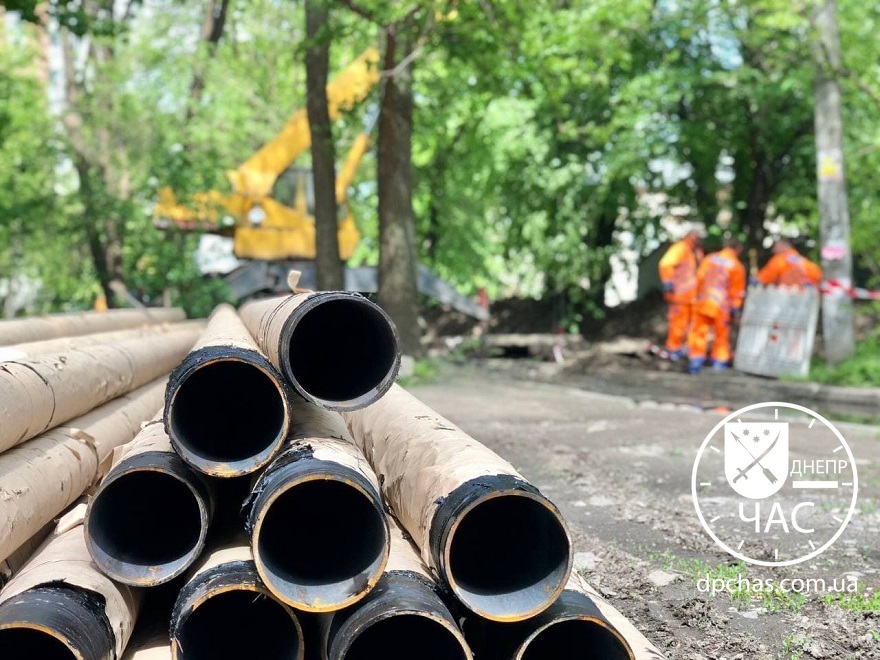

В межотопительный период в Днепре активно готовятся к зиме. Так, во всех районах города проводится капитальный ремонт тепловых сетей, который завершат до начала отопительного сезона.
Как рассказал начальник теплового участка №2 КП «Теплоэнерго» Геннадий Плахтий, коммунальщики приступили к работам по замене внутриквартальных тепловых сетей на участке от дома №8 на улице Титова в дом №104 на проспекте Александра Поля.
«Мы продолжаем подготовку к отопительному сезону. Сейчас мы готовим все к замене: уже начался демонтаж - это трубопровод, диаметром 159 миллиметров, всего будет заменено порядка 700 метров подземной трубы», - рассказал Геннадий Плахтий.
По его словам, после того, как теплосети данного участка переподключили к районной котельной – их не меняли порядка 30 лет. Именно поэтому этот адрес попал в список капитального ремонта и работы планируют завершить к 10 июня.
Также капитальный ремонт тепловых сетей проводят и на улице Семафорной, что на жилмассиве Северный, поскольку на данном участке были частые порывы и аварийное состояние труб.
«Эта трасса существует более 30 лет, однако по нормам должна отслужить 25 лет. Зимой были многократные порывы. Работы проводим в межотопительный сезон для комфорта жителей города. Здесь будет заменено около 960 метров трубопровода», - отметил старший мастер теплового участка №1 КП «Теплоэнерго» Виктор Дадиверин.
Кроме этого, замену тепловых коммуникаций проводят на территории котельной на улице Батумская, 21-Д. Начальник теплового участка №1 Анатолий Лавренюк подчеркнул, что после их замены жильцы почувствуют улучшения:
«На сегодняшний день заканчивается монтаж магистрального трубопровода диаметром 630 миллиметров, который обеспечивает теплом 233 дома: из них 10 школ, 6 детских садов и 4 городских больниц», - рассказал Анатолий Лавренюк.
Он пообещал, что работы по замене труб на данном адресе завершат уже через полторы недели, а новые трубы прослужат для днепрян не менее 30-40 лет.
«Монтаж магистрального трубопровода длиной около 160 метров и диаметром 630 мм уже почти завершен. Затем мы проведем гидравлические испытания, а после теплоизоляции и теплотрасса, и котельная будут готовы к новому отопительному сезону», - подытожил Анатолий Лавренюк.
