Как продвигается строительство метро в Днепре: еженедельный отчет

Опубликовано Алексей Александров - вт, 01/06/2021 - 12:46
Строительство метро в Днепре

Строительные работы не утихают и в скором времени может состояться вторая сбойка тоннелей.

Об этом сообщает Metro.dp.ua.

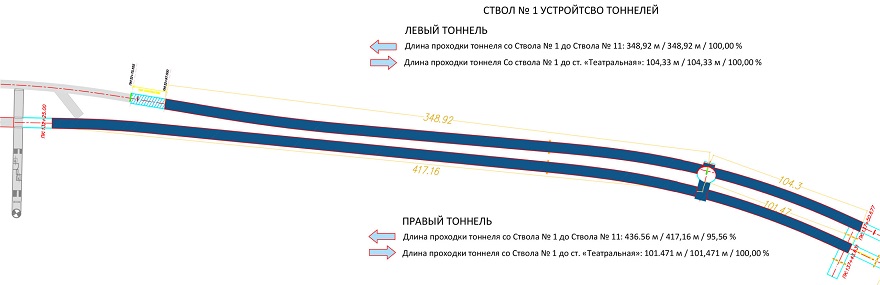

За последнюю неделю на шахтном столбе №1 прошли 13 метров в сторону станции Вокзальной. До сбойки тоннеля со столбом №11 осталось 19 метров. Строители пока не называют точных сроков, поскольку работы идут медленно из-за сильного водонасыщения участка. Проходка ведется аккуратно с помощью химического укрепления массива.

Тоннель

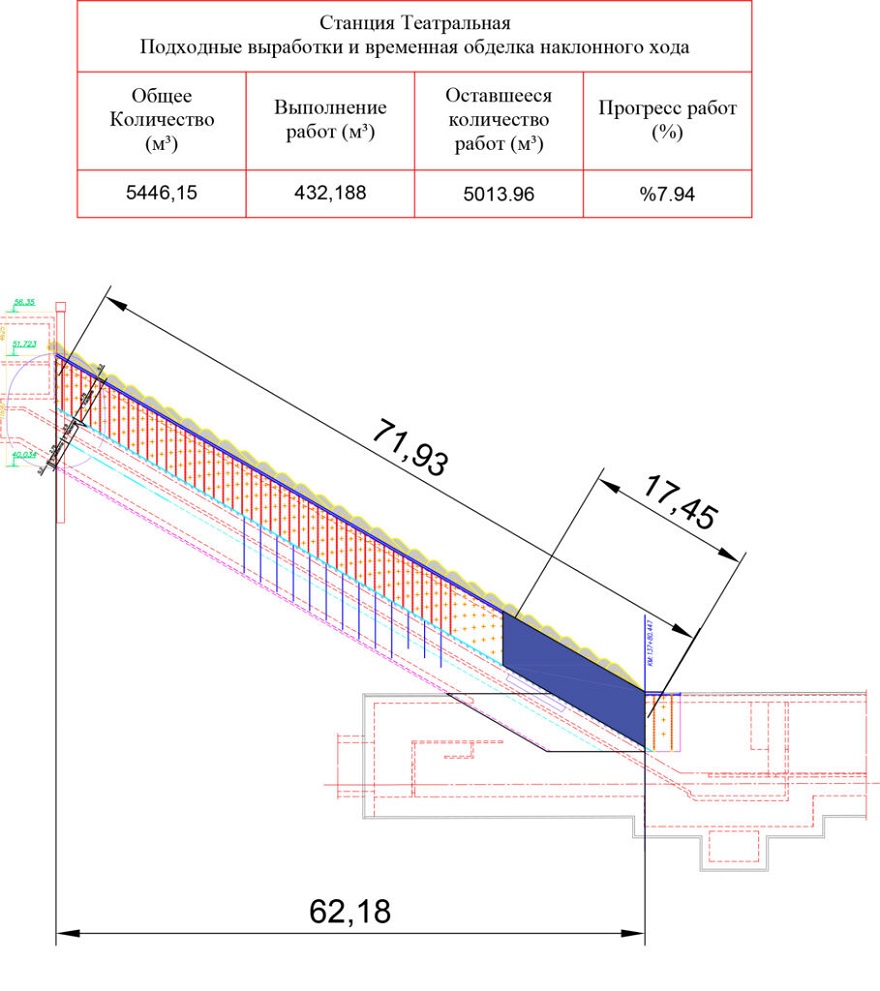

На станции Театральная продолжается разработка наклонной части эскалаторного хода. За неделю строители изъяли 47 кубических метров гранитной породы. За все время изъяли около 438 кубических метров породы - 8% от общего плана работ.

Разработка наклонной части эскалаторного хода

На шахтном столбе №15-бис ведется проходка с помощью взрывов. На прошлой неделе задействовали два забоя:

  • Первый тоннель в сторону станции Центральная прошли два метра;
  • В сторону станции Музейная пройдено три метра.

Днепр метро

На станции Музейная продолжаются работы по изъятию грунта из котлована и устанавливаются металлоконструкции распорок. За неделю изъяли 1900 кубических метров грунта - 68% от запланированного объема работ.

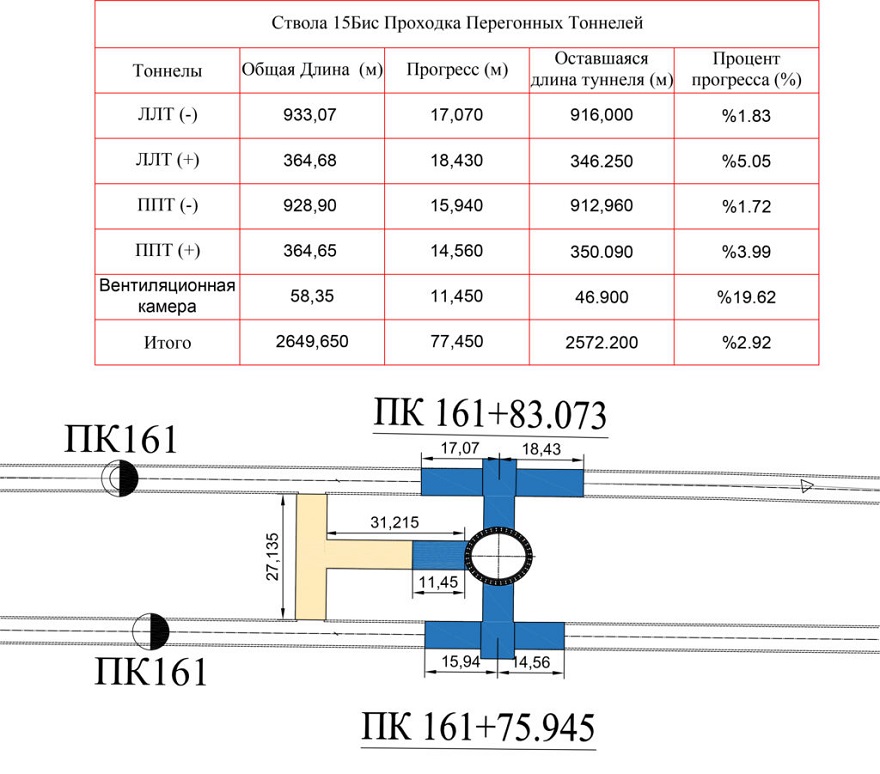

Шахтный столб №16-бис. Здесь специалисты ведут проходку в четыре забоя. За неделю они прошли:

  • Первый тоннель: 3 метра в сторону станции Музейная и 4 метра в сторону тупика;

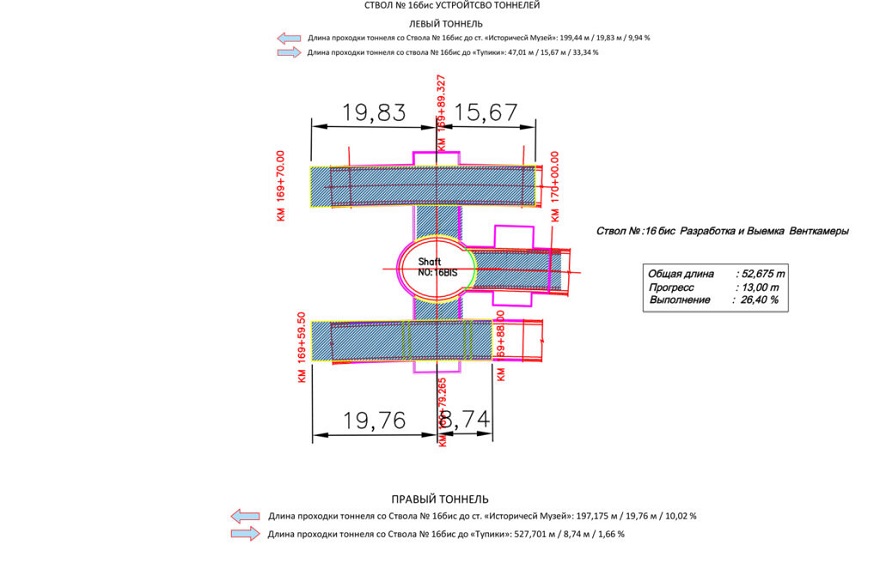

  • Второй тоннель: 4 метра в сторону Музейной и 3 метра в сторону тупика.

Документ

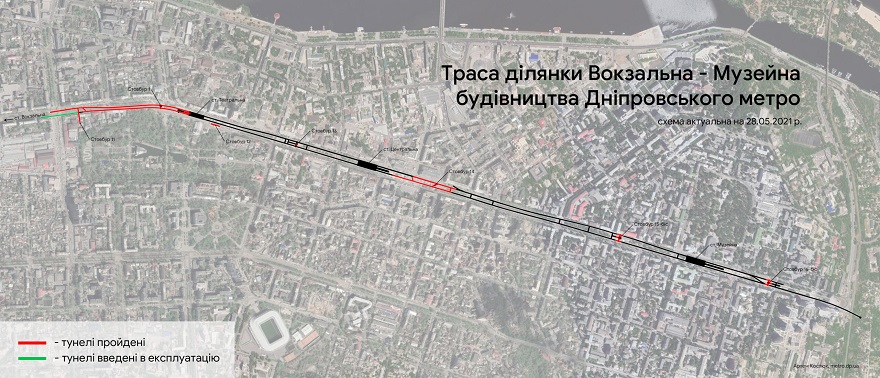

 Общий вид проделанных работ по состоянию на 28 мая выглядит следующим образом:

Общий вид проделанных работ
